Tiến độ xây dựng Charm Resort Hồ Tràm

Tiến độ xây dựng Charm Resort Hồ Tràm đã xây đến đâu? Charm Resort Hồ Tràm Best Western Premier là dự án nghỉ dưỡng nổi trội hàng đầu tại thị trường giàu Hồ Tràm, Bà Rịa – Vũng Tàu do chủ đầu tư Charm Group triển khai.
Dự án Charm Resort Hồ Tràm với quy mô lên đến hơn 50 ha đã chính thức khởi công từ năm 2020 hứa hẹn sớm mang đến cho vùng biển một thiên đường nghỉ dưỡng đẳng cấp, góp phần phát triển du lịch và kinh tế địa phương.

Tiến độ thi công Charm Resort Hồ Tràm đến tháng 04/2023

Hiện tại, tiến độ thi công Charm Resort Hồ Tràm được cập nhật cụ thể như sau:
– Toà Condotel đã đóng nắp hầm.

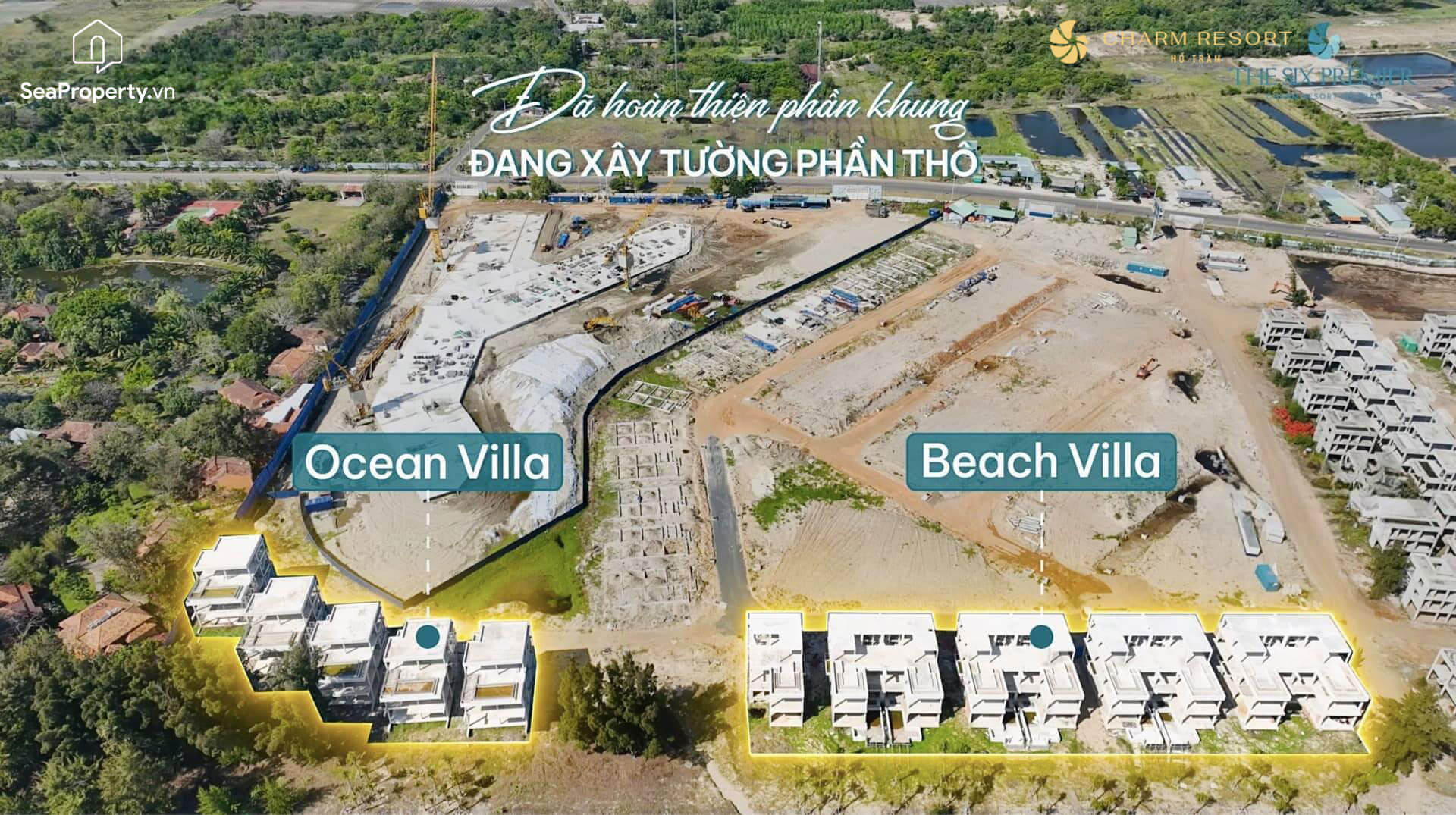

– Khu Ocean Villa & Beach Villa đã hoàn thiện phần khung, chuyển sang xây dựng phần thô.
– Một số phân khu khác đang làm móng cọc.
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm

Tiến độ xây dựng Charm Resort Hồ Tràm
Thực tế tiến độ Best Western Premier Charm Resort Hồ Tràm
Best Western Premier Charm Resort Hồ Tràm là phân khu biệt thự nghỉ dưỡng và condotel 5 sao được ra mắt trong năm 2023 này của chủ đầu tư Charm Group.
Theo thông tin chia sẻ từ chủ đầu tư, dự án ở thời điểm hiện tại vẫn chưa được triển khai xây dựng chính thức. Được biết, phân khu này sẽ khởi công trong Quý IV/2021, những bước chân đầu tiên trong hành trình kiến tạo khu nghỉ dưỡng đẳng cấp bậc nhất Hồ Tràm sẽ đặt bước.
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Trên đây là bài viết cập nhật tiến độ Charm Resort Hồ Tràm 2023. Hy vọng đã mang đến cho quý khách hàng quan tâm những góc nhìn thỏa mãn và hữu ích.
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm

3. Các hạng mục dự kiến triển khai trong 2023

Với sự nỗ lực, cố gắng trong việc hoàn thiện công trình của cả chủ đầu tư, đơn vị thi công và toàn thể nhân viên, các hạng mục trong năm 2022 đang dần được hoàn thiện và các hạng mục dự kiến trong năm 2023 đang bắt đầu được triển khai.
3.1. Thi công hoàn thiện
Thi công hoàn thiện bao gồm 4 hạng mục đang bắt đầu được triển khai:
Sơn bã: dự kiến thi công trong 270 ngày với ngày thi công từ 30/01/2023 và ngày hoàn thành dự kiến là 04/11/2023
Lắp đặt hệ thống cửa nhôm kính: triển khai trong 270 ngày từ ngày 01/03/2023 đến ngày 04/12/2023.
Thi công ốp lát: thực hiện trong 225 ngày từ ngày 16/03/2023 đến ngày 29/11/2023.
Lắp đặt hệ thống lan can, tay vịn: thi công trong 250 ngày từ ngày 16/03/2023 đến 29/11/2023.
3.2. Cơ điện
Phần nội dung cơ điện sẽ được thực hiện trong vòng 435 ngày từ ngày 06/09/2022 đến 04/12/2023  với 5 hạng mục:
Lắp đặt hệ thống thang máy (bao gồm đặt hàng): dự kiến thi công trong vòng 313 ngày từ 08/01/2023 đến ngày 04/12/2023.
Lắp đặt hệ thống điện lạnh và Hệ thống điện nhẹ, camera, thiết bị thông minh: dự kiến thi công trong 250 ngày từ 19/02/2023 đến 04/11/2023.
Trong đó hệ thống điện lạnh là hệ thống cấp nguồn chính, các tủ trung thế, máy biến áp bao gồm các hệ thống các tủ điện phân phối, hệ thống chiếu sáng sinh hoạt, hệ thống tiếp địa, hệ thống chống sét.
Hệ thống điện nhẹ bao gồm: Hệ thống mạng Lan và Internet, hệ thống điện thoại, hệ thống an ninh giám sát, …..
Lắp đặt hệ thống phòng cháy chữa cháy: dự kiến trong 250 ngày từ ngày 21/03/2023 đến 04/12/2023.
Lắp đặt hệ thống thiết bị máy phát điện dự phòng (bao gồm đặt hàng): thi công trong khoảng 150 ngày từ ngày 31/03/2023 đến 05/09/2023.
Lắp đặt hệ thống hồ bơi: dự kiến trong 90 ngày từ 22/08/2023 đến 19/11/2023
3.3. Thi công landscape, hạ tầng khu Condotel
Nội dung thi công landscape, hạ tầng khu Condotel được dự kiến thi công trong 210 ngày với 4 hạng mục:
Thi công hạ tầng kỹ thuật khu Condotel: trong 120 ngày từ 09/05/2023 đến 04/12/2023.
Thi công hệ thống cảnh quan cây xanh: trong 120 ngày từ 23/07/2023 đến 19/11/2023.
Thi công khu vực hồ cảnh quan: trong 120 ngày từ 23/07/2023 dự kiến đến 19/11/2023.
Thi công hệ thống đầu nối đưa vào sử dụng: dự kiến thực hiện trong 60 ngày từ 06/10/2023 đến 04/12/2023.
3.4. Hệ thống nội thất
Hệ thống nội thất dự kiến thi công trong 120 ngày từ 01/09/2023 đến ngày 29/12/2023 với 2 hạng mục:
Lắp đặt hệ thống thiết bị vệ sinh (không bao gồm đặt hàng): thi công trong vòng 90 ngày từ 01/09/2023 đến 29/11/2023.
Lắp đặt hệ thống nội thất: Bàn, ghế, giường, tủ,… (không bao gồm đặt hàng): thi công trong 90 ngày từ 01/10/2023 đến 29/12/2023.
3.5. Công tác nghiệm thu
Phần công tác nghiệm thu được dự kiến thực hiện trong 630 ngày từ 23/07/2022 đến 02/05/2024 với các hạng mục sau:
Nghiệm thu với PCCC & BXD_Hoàn thành: được thực hiện trong 60 ngày từ 05/12/2023 đến 02/02/ 2024.
Nghiệm thu nội thất + bàn giao khách hàng: được triển khai trong 90 ngày từ 01/10/2023 đến 29/12/2023.
Bàn giao khách hàng: trong vòng 90 ngày từ 03/02/2024 đến 02/05/2024.
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
Tiến độ xây dựng Charm Resort Hồ Tràm
09.0898.2299
